俄罗斯videodesxo极品 I 精品国产乱码一区二区三区在线 I 亚洲精品视频www I 欧日视频 I 欧美寡妇偷汉性猛交 I 国产精品一区二区综合 I 激情乱人伦 I 丰满少妇被粗大猛烈进 I 成人2区 I 91香蕉污 I av中文网 I 久久久久久久a I 老司机免费视频一区二区 I 手机看片中文字幕 I 动漫被免费视频网站 I 欧美大伊人 I 老师让我了一夜视频 I 黄色软件短视频 I av资源在线网 I 久久久中文字幕av I 夜夜躁狠狠躁日日躁欧美 I 夫妻精品视频 I 成年人视频在线观看免费 I 美女被吸乳打扑克动漫 I 99夫妻自拍 I 黄色激情影院 I bl禁欲好猛好爽hbl男男 I 永久免费 国产 I 国产婷婷精品av在线 I 亚洲人va欧美va人人爽 I 玖玖视频国产 I 2019天天操天天爽 I hairy裸体女人pics I 激情黄色小说视频 I 搡bbbb搡bbb搡

首頁 ? 學習中心 ? 材料管理 ? 材料結算流程 ?

材料結算流程

發布時間:2022-10-10   點擊率:962

    1.項目上沒有采購計劃以及采購合同的情況,可進行直接采購,做工程項目管理軟件采購入庫單采購入庫或直進項目,這種情況適合項目上零星材料的采購。如圖:

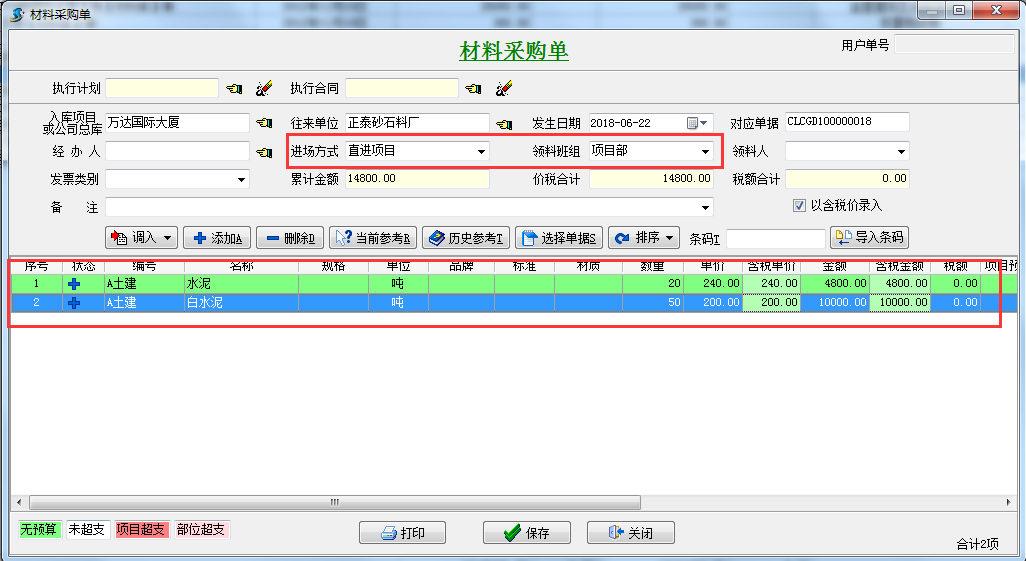

     在工程項目管理軟件【材料管理】模塊,點擊【材料采購單】,進入“材料采購單列表”,點擊[新建]按鈕做“材料采購單”即可,添加材料采購單時,注意選擇進場方式,如果是采購入庫,則進場方式則選擇“采購入庫”,如果直接采購到項目給項目的施工班組則選擇“直進項目”,如圖:



 2、直接購買報銷

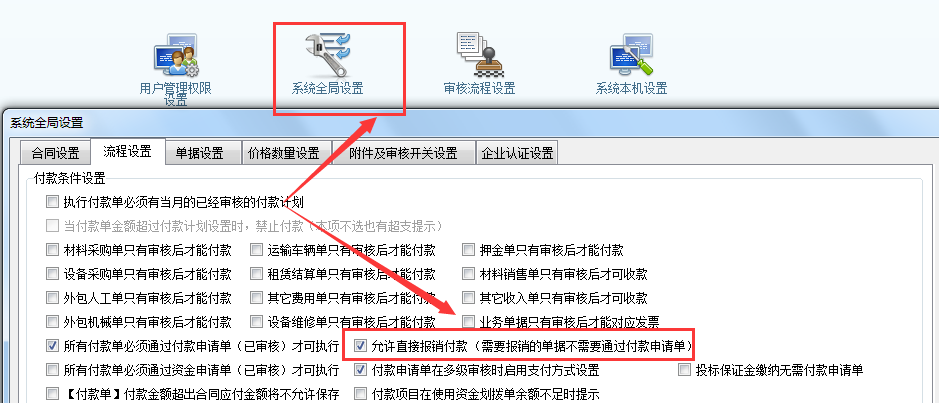

在“系統維護”→“系統全局設置” 開啟“允許直接報銷付款”

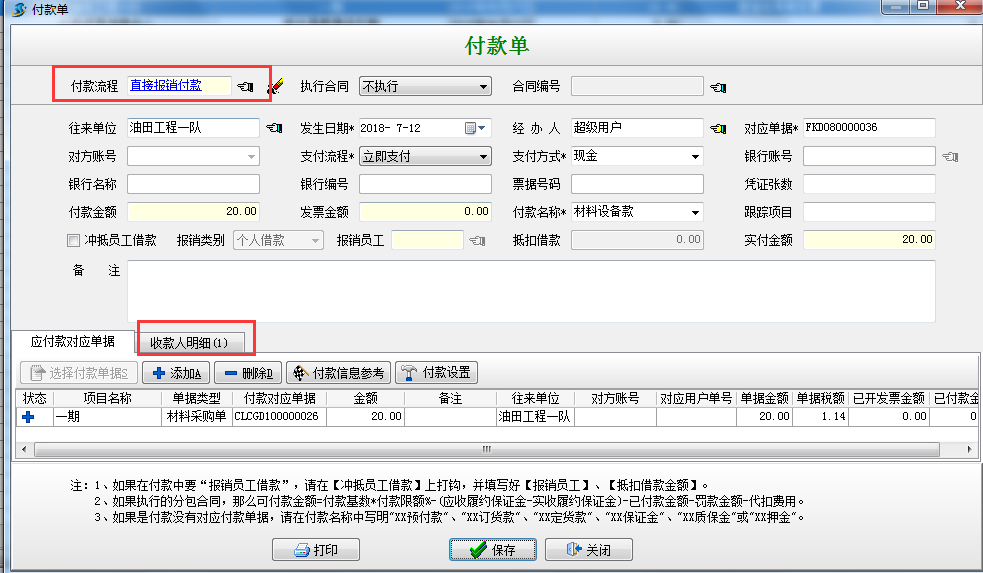

在材料采購單列表中找到需要報銷的單據,選擇“直接報銷付款”





3、大宗結算

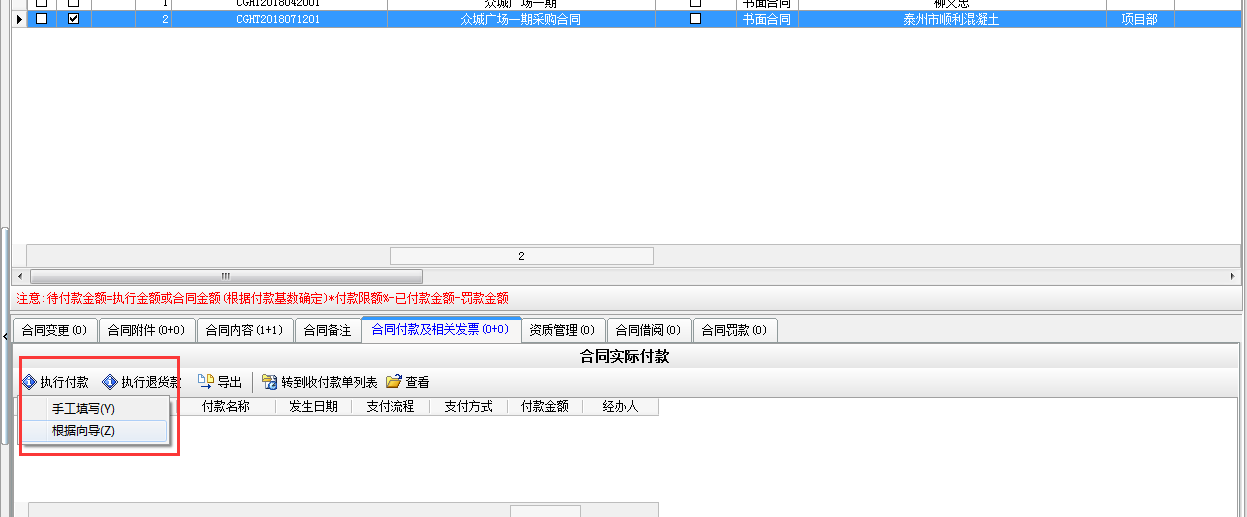

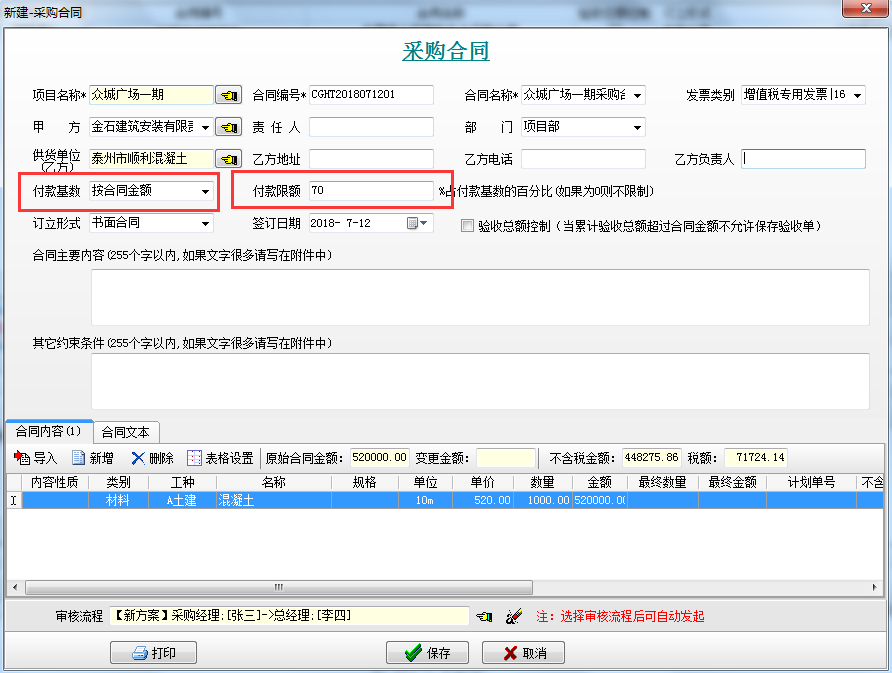

    第一步,進入工程項目管理系統的【材料管理】模塊,點擊[采購合同],如圖:

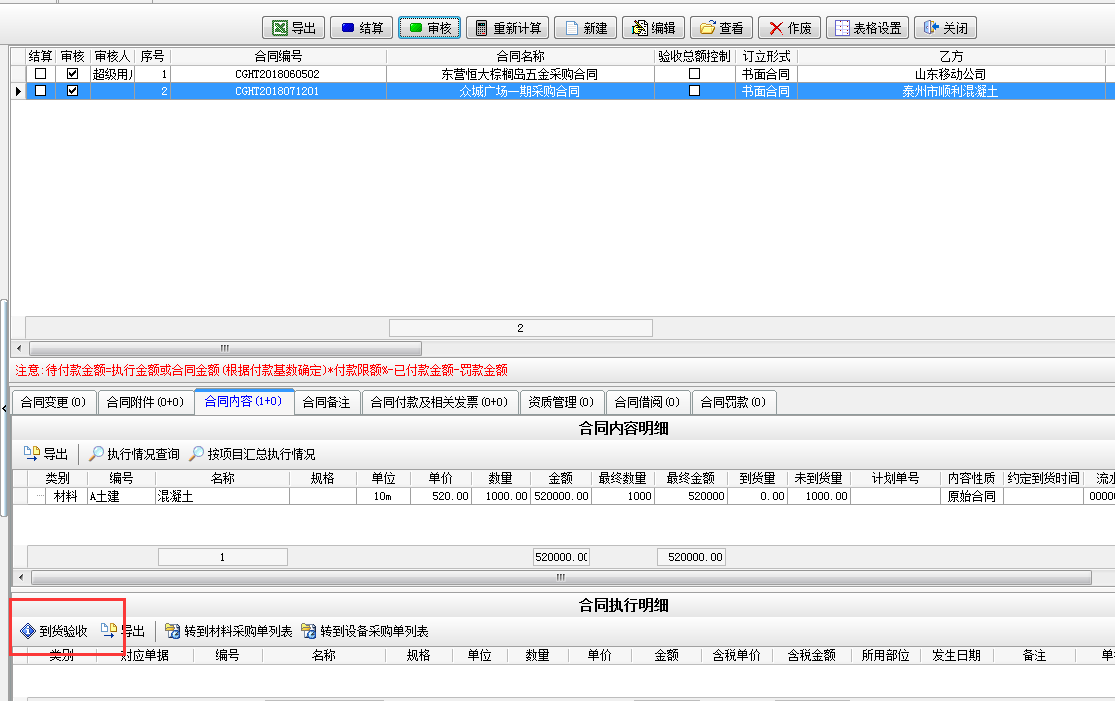

    選擇付款基數和付款的比例(設置付款比例后對本合同超過70%不能繼續付款)








第二步對上圖中的材料“混凝土”進行月結支付掛賬
選擇“執行付款”根據向導后系統會自動根據材料單據金額*付款比例,自動得出待付的金額


其中付款金額(364000)為合同金額(520000)*付款限額(70%)

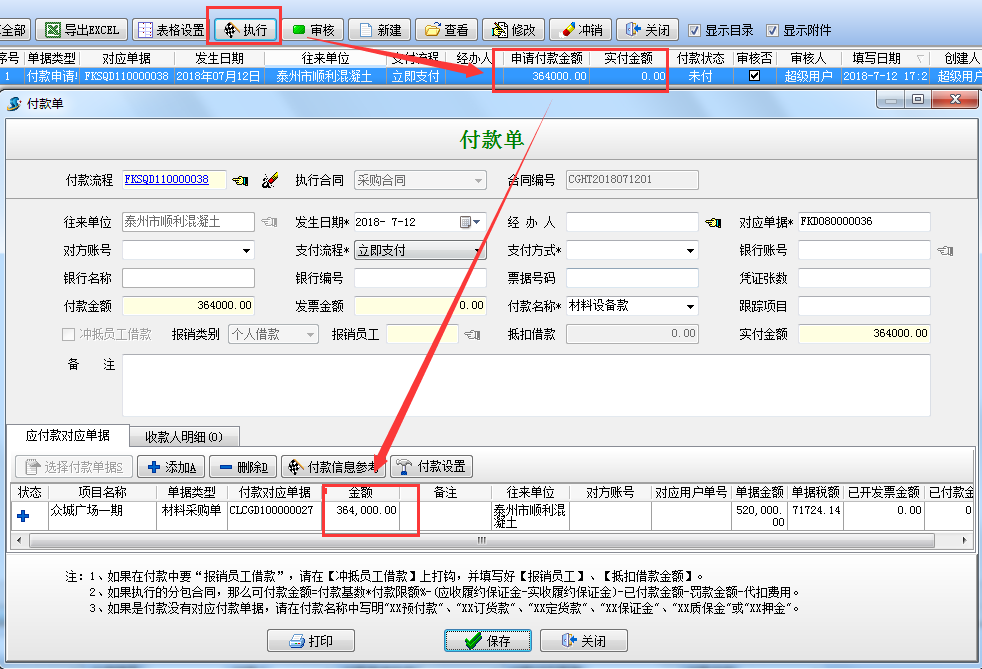

第三步對月度支付掛賬的單據進行付款
